ISO 26262 기능안전 프로젝트에 대해서 물어볼건데, Part7의 생산 운영 서비스 폐기 관련한 활동에 대한 이해와 그 활동을 누가 어느 측면에서 책임져야 하는지 감이 잘 안와. 내가 어느 정도 이해한 바로는 Part7부분은 연구소의 설계하는 엔지니어와 공장 라인에서 일하는 인력과 같이 협력해서 해야하는 작업으로 알고 있거든? 너가 나의 이런 모호한 개념을 제대로 정리해줘
네, ISO 26262 Part 7(생산, 운영, 서비스 및 폐기)에 대한 개념이 모호한 것은 매우 자연스러운 현상입니다. 실제로 많은 조직에서 이 부분의 책임 소재와 실행 방법에 대해 혼란을 겪습니다.
사용자분의 이해("연구소 설계 엔지니어"와 "공장 라인 인력의 협력")는 완전히 정확한 출발점입니다. 이를 좀 더 구조적으로 정리하고, 구체적인 '누가(Who)'와 '무엇을(What)'에 대해 설명드리겠습니다.
핵심 개념 정리: Part 7은 "안전을 보장한 설계를 현실 세계에서 유지하는 활동"
Part 6까지는 "안전한 제품을 설계하는 방법"을 다룬다면, Part 7은 "그 안전한 설계가 생산 라인에서 변형 없이 제대로 구현되고, 고객의 차량에서 수명 종료 시점까지 그 안전성이 유지되도록 보장하는 것"입니다.
즉, 안전 생명주기의 "실현(Realization) 및 유지(Maintenance)" 단계라고 볼 수 있습니다.
Part 7의 주요 활동과 책임 소재 (Who & What)

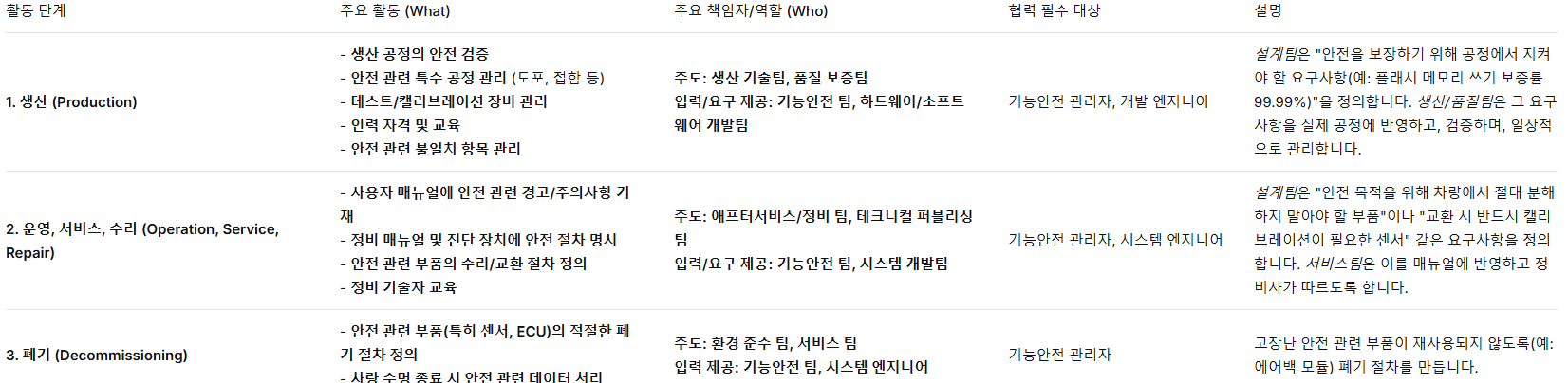

사용자분의 느낌대로, 이 부분은 안전 엔지니어/팀(Safety Team)과 생산/서비스/품질 현장 조직(Operation Team)의 긴밀한 협업이 핵심입니다. 아래 표와 설명을 참고하시면 명확해질 것입니다.

협력의 구체적인 모습: "요구사항의 전달과 실행"
혼란이 생기는 이유는 책임(Responsibility)과 실행(Execution)이 명확히 구분되어야 하기 때문입니다.
- 기능안전 팀/개발 팀의 책임 (The "What" & "Why"를 정의):
- "생산 시, 이 소프트웨어 버전과 이 하드웨어 버전은 반드시 함께 조립되어야 한다." (버전 일관성 요구사항)
- "이 토크 스크류는 반드시 10Nm ±0.5Nm으로 조여져야 안전 기능이 보장된다." (공정 파라미터 요구사항)
- "이 레이더 센서는 교환 후 반드시 정렬 캘리브레이션을 수행해야 한다." (서비스 요구사항)
- 이들은 안전 계획서(Safety Plan) 에 Part 7 활동을 포함시키고, 안전 관련 요구사항을 명시된 문서(예: Safety Case의 일부)를 통해 생산/서비스 부서에 전달하는 것이 핵심 책임입니다.
- 생산/서비스/품질 부서의 책임 (The "How"를 실행 및 관리):
- 개발팀에서 받은 요구사항을 바탕으로 실제 작업 지시서(Work Instruction) 를 작성합니다.
- 해당 공정을 검증(Validation) 하고, 필요한 장비를 구입/관리합니다.
- 작업자 교육 자료를 만들고 교육을 실시합니다.
- 일상적으로 공정이 요구사항대로 운영되는지 모니터링하고, 이상 시 조치를 취합니다.
- 이들의 실행 결과(검증 보고서, 교육 기록, 불일치 보고서 등)는 다시 안전 사례(Safety Case)의 증거로 활용됩니다.
결론: Part 7은 일방적 지시가 아닌 '계약'과 같은 협업
- 기능안전 조직은 "안전 요구사항을 명확히 정의하고, 그것이 전달·이행되었는지 감시(Monitoring)하는 책임"이 있습니다.
- 생산/서비스 조직은 "전달받은 안전 요구사항을 실제 현장 업무 프로세스에 통합하고, 이를 증명 가능하게 실행하고 관리하는 책임"이 있습니다.
따라서 "연구소 엔지니어가 설계만 하고 던져준다"가 아니라, "안전을 보장하기 위한 구체적인 조건을 제시하고(엔지니어), 그 조건을 현실 세계에서 구현·유지하는 방법을 만들어 실행한다(현장팀)" 는 연속적인 협력 관계가 핵심입니다.
이 협력이 원활하지 않으면, 아무리 훌륭하게 설계된 안전 기능도 생산 단계에서 변형되거나, 서비스 중 오작동하여 무용지물이 될 수 있습니다. 바로 그 위험을 방지하기 위한 파트가 ISO 26262 Part 7입니다.
기능안전 part7관련 질문할건데, pfmea문서와 control plan문서중에 누가 더 상위 문서야?
- PFMEA (Process FMEA) - 공정 고장 모드 및 영향 분석 (상위/선행 문서)
- 목적: 잠재적인 공정상의 고장 모드를 사전에 식별하고 분석하여, 그 영향과 발생 가능성, 검출 가능성을 평가합니다. 위험도(RPN 또는 Action Priority)를 결정합니다.
- 역할: 위험을 식별하고 우선순위를 결정하는 '분석' 문서입니다.
- 기능안전 관련 의의: 시스템 설계의 안전 목표(Safety Goals)를 달성하기 위해 공정에서 발생할 수 있는 잠재적 위험 요소를 찾아냅니다.
- Control Plan (관리 계획서) - (하위/후행 문서)
- 목적: PFMEA 분석을 통해 식별된 주요 위험 요소(특히 심각도가 높은 특성) 및 핵심 품질 관리 항목(CTQ, Critical to Quality)을 어떻게 관리하고 통제할 것인지 구체적인 계획을 수립합니다.
- 역할: 식별된 위험을 통제하기 위한 '실행 및 모니터링' 계획을 정의한 문서입니다.
- 기능안전 관련 의의: 안전 메커니즘(Safety Mechanism)이 의도한 대로 작동하도록 공정 단계에서 어떻게 보증할 것인지 구체적인 관리 방법을 명시합니다.
- PFMEA는 "무엇이 잘못될 수 있는가?"를 분석합니다.
- Control Plan은 "그 잘못된 것을 어떻게 막거나 잡아낼 것인가?"를 계획합니다.
- 목적: "무엇을 언제 어떻게 생산할 것인가"에 초점을 맞춥니다. 생산 일정, 자재 관리, 인력 배치, 생산량 등을 다룹니다.
- 관련 위계: 생산 관리, 일정 관리, 공급망 관리 영역의 최상위 계획 문서입니다.
- 목적: "생산 과정에서 발생할 수 있는 품질 위험은 무엇인가"에 초점을 맞춥니다. 공정의 잠재적 실패를 분석하고 예방 조치를 식별합니다.
- 관련 위계: 품질 관리 및 공정 엔지니어링 영역의 핵심 분석 문서입니다. Control Plan의 상위 문서입니다.
- 영향 1 (PFMEA → Production Plan): PFMEA 분석 결과, 특정 공정이 높은 위험을 포함하고 있다면, 생산 계획은 해당 공정에 더 많은 검사 시간을 할당하거나, 숙련된 작업자를 배치하거나, 버퍼 재고를 확보하는 등의 조치를 반영해야 합니다.
- 영향 2 (Production Plan → PFMEA): 생산 계획이 변경되어 생산 속도가 빨라지거나(Cycle Time 단축), 새로운 장비가 도입되면, 이는 PFMEA를 재검토해야 하는 트리거(Trigger)가 됩니다 (변경 관리에 해당).
'기능안전_기본이론' 카테고리의 다른 글
| 시스템요구사양서 분석 실전 기록 (0) | 2025.12.17 |
|---|---|
| Part7 Production plan, PFMEA, Control plan (0) | 2025.12.09 |
| 외부 제어기와 소통하는 신호 부분의 경우 (0) | 2025.12.04 |
| FSR문서의 상태 천이도 (0) | 2025.12.04 |
| Safety case 추적성 작성 수준 (0) | 2025.11.27 |
