혹시 자동차 업체 현대/기아에서 PROTO라는 개발 단계에 대해서 최대한 팩트 자료를 찾은 다음에 해당 단계 까지는 구현되어야 할 기능이 반드시 모두 구현이 되어야 하는 단계를 뜻하는게 맞는지 알아봐줘



좋은 요청입니다 — 바로 찾아봤고 요약해 드릴게요. 결론부터 먼저 말하면:

PROTO(프로토타입) 단계는 ‘설계 검증용 시제품을 제작해 기능·내구성·공정성 등을 실제로 테스트하는 단계’가 맞습니다. 다만 **“PROTO 단계까지 모든 기능이 반드시 100% 최종 구현되어 있어야 한다”**고 일반화해서 말하기는 어렵습니다. 대신 검증(밸리데이션)에 필요한 핵심/검증 대상 기능은 구현되어 있어야 하고, 일부 비핵심 기능이나 양산 수준의 공정·공차·외관 마무리 등은 이후 단계(예: PILOT, SOP)에서 완성·확정되는 경우가 일반적입니다

아래에 근거와 해석을 정리합니다.

핵심 발견(팩트 기반)

  1. PROTO = 시제품(프로토타입) 제작 + 설계 검증 단계
    • 여러 자동차 개발 개요 자료들이 PROTO 단계를 “T-CAR/모델 고정 이후, 시험용 차량(프로토카)을 제작해 주행·내구성·환경·NVH 등 실제 성능을 평가하는 단계”로 설명합니다. 이 과정에서 설계 변경이 발생하면 다시 개선해 마스터카로 이어집니다.
  2. 공급사(티어) 입장: PROTO용 시제품(Engineering Samples)을 공급하고 검증자료(ESIR 등)를 제출해야 함
    • 공급사 매뉴얼/품질 지침에는 “프로토/파일럿 단계에서 부품 품질·FMEA·Control Plan 등 문서를 준비하고 Proto/P1/P2에 필요한 부품을 공급·검증”해야 한다고 명시된 예가 있습니다. (즉, PROTO 단계에서도 ‘검증 가능한 구현’이 필요함)
  3. OEM(현대·기아) 기준 문서 관리 체계 존재 — ISIR/IMDS 등으로 PROTO·ISIR 대상 부품 관리를 함
    • 현대·기아 관련 가이드/매뉴얼(공급사용 매뉴얼·IMDS/ISIR 지침 등)에서는 개발 단계별 요구 산출물과 검증 항목을 정의하고 있어, PROTO 단계에 어떤 항목이 ‘완료되어야 하는지’는 프로젝트(차종)와 부품의 중요도에 따라 달라질 수 있습니다.

실무적 해석 (왜 “모든 기능 완전 구현”이라고 단정하기 어려운가)

  • PROTO의 목적은 설계·성능·내구성을 검증하는 것이라, 그 검증 목적을 달성할 핵심 기능·시나리오(예: 브레이크 제어, 파워트레인 연동, 주요 안전기능 등)는 실제 동작해야 합니다. 그러나 UI/세부 튜닝, 대량생산을 위한 공정적용(금형·라인 최적화), 일부 소프트웨어의 완전한 기능 분기(예: 최종 UX 옵션)는 PROTO 시점에 완전 구현되지 않고 이후 DV/PILOT에서 완성되는 경우가 많습니다.

권장 결론 (프로젝트/계약 관점)

  • **OEM(현대/기아)과의 계약·프로젝트 사양서(혹은 고객요구사항 문서)**에 PROTO 단계의 ‘필수 구현 항목’(핵심 기능 목록, ESIR 제출 항목, 테스트 케이스 등)이 명시됩니다. 따라서 “프로젝트별로 PROTO까지 어떤 기능을 반드시 구현해야 하는지”는 **해당 차종의 개발 요구사항(시방서, ISIR/PRR 요구사항, 고객 스펙)**을 확인해야 정확히 답할 수 있습니다. 현대·기아의 공급사 매뉴얼과 ISIR 관련 문서들이 그 가이드가 됩니다.

요약 (간단)

  • PROTO = 시제품 제작 및 설계/성능 검증 단계. 핵심 기능은 구현되어 있어야 함.
  • 하지만 “모든 기능이 100% 양산 수준으로 완전히 구현되어야 한다”는 일반 규칙은 아님 — 일부 비핵심 항목·공정적용은 이후 단계로 이월됨.



너가 언급한 ESIR/ISIR이 뭔지 알려줘



좋습니다 👍 지금 말씀드린 ESIRISIR은 모두 자동차 OEM(현대·기아 포함)과 1차 협력사 간 품질 보증 문서입니다. 차이가 있으니 구분해서 설명드릴게요.


1. ISIR (Initial Sample Inspection Report)

  • 풀네임: 초도품 검사 보고서
  • 의미: 양산 전(주로 Pilot/PPAP 단계) 공급사가 제출하는 문서.
  • 목적: 공급 부품이 도면·규격·품질 요구사항을 만족하는지 확인.
  • 특징:
    • 현대/기아를 포함한 글로벌 OEM들은 ISIR을 통해 초도품 승인(PSW, Part Submission Warrant) 절차를 진행.
    • ISO/TS 16949 및 PPAP 절차(Production Part Approval Process)에 기반.
    • 제출 항목에는 치수 측정, 재료 인증, 공정능력 지수(Cpk), 기능 시험 결과, 관리 계획 등이 포함됨.
  • 비유: “양산 부품이 고객 요구와 똑같이 만들어졌는지 공식으로 입증하는 서류”

2. ESIR (Engineering Sample Inspection Report)

  • 풀네임: 시제품(엔지니어링 샘플) 검사 보고서
  • 의미: PROTO 단계에서, 공급사가 **시험용·검증용 부품(Engineering Sample)**을 제작해 제출하면서 성능/치수/기본 품질을 OEM에 입증하는 문서.
  • 목적: 설계 검증(DV, Design Validation) 및 차량 시험에 필요한 최소 요건 충족 여부 확인.
  • 특징:
    • 아직 양산 공정이 확정되기 전, 임시 공정이나 금형을 통해 제작된 시제품에 대한 보고.
    • ISIR만큼 방대한 데이터는 아니지만, 설계 검증에 필요한 핵심 항목(예: 치수/기능 시험/재료 인증)은 제출해야 함.

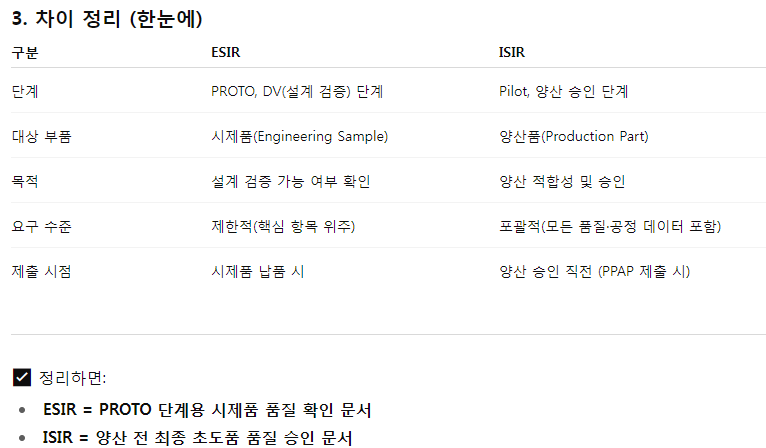

  • 비유: “시제품 단계에서 OEM에게 ‘테스트용 부품이 설계 요구사항을 어느 정도 만족한다’고 보여주는 서류”
