기능안전_기본이론

Release for production 템플릿

아즈마민초 2025. 6. 9. 17:23

이 템플릿에 너와 나의 아까 대화에서 언급했던 release for production에 필요한 내용 중 기능안전 감사 및 평가, 형상관리 및 변경 관리, 모든 검증 및 유효성 확인 활동 완료에 대한 항목도 넣어줘







저와 나눴던 대화 내용을 반영하여 'Release for Production' 템플릿을 업데이트했습니다. 기능안전 감사 및 평가, 형상 관리 및 변경 관리, 모든 검증 및 유효성 확인 활동 완료에 대한 항목들을 추가하고, 기존 항목들을 좀 더 명확하게 정리했어요.


[문서 제목] Release for Production Confirmation (양산 릴리즈 승인서)

문서 ID: [프로젝트명]_RFP_YYYYMMDD_vX.X 버전: X.X 작성일: 2025년 MM월 DD일 승인일: 2025년 MM월 DD일


1. 문서 개요

본 문서는 [프로젝트명] 프로젝트의 [시스템/제어기명] (이하 "대상 시스템")의 양산 릴리즈를 공식적으로 승인하고 선언하기 위한 것입니다. 대상 시스템은 모든 기능안전 및 품질 요구사항을 충족하며, 개발 및 검증 단계를 성공적으로 완료했음을 확인합니다.

  • 프로젝트명: [예: 차세대 ADAS 제어기 개발]
  • 대상 시스템/제어기명: [예: 전방 감지 레이더 ECU, 배터리 관리 시스템 (BMS)]
  • 소프트웨어 버전: [예: SW_V2.0.0]
  • 하드웨어 버전: [예: HW_REV1.2]
  • ASIL 등급 (최고 ASIL): [예: ASIL C, ASIL A (해당하는 ASIL 등급 기재)]
  • 주요 담당자:
    • 프로젝트 매니저: [이름] / [소속]
    • 기능안전 매니저: [이름] / [소속]
    • 하드웨어 개발 리더: [이름] / [소속]
    • 소프트웨어 개발 리더: [이름] / [소속]
    • 품질 담당: [이름] / [소속]

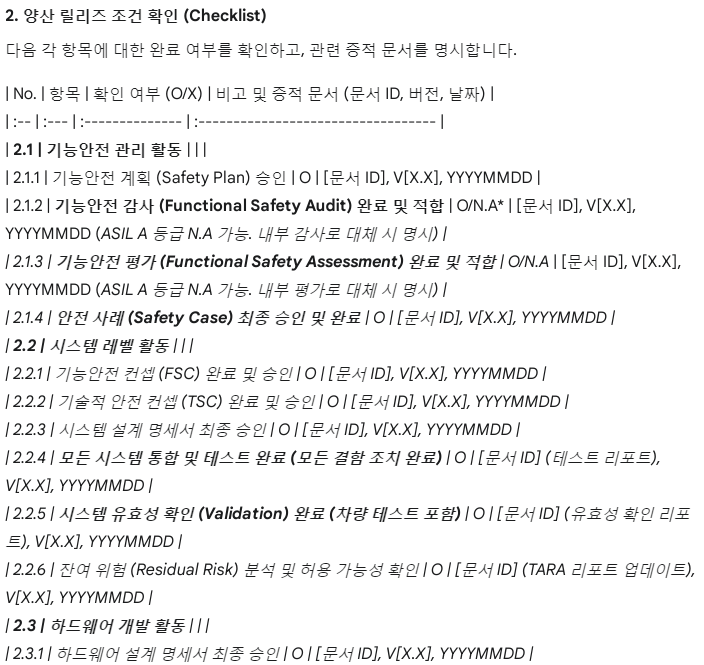

2. 양산 릴리즈 조건 확인 (Checklist)


3. 결론 및 승인

위의 모든 양산 릴리즈 조건을 검토한 결과, 본 **[시스템/제어기명]**의 [소프트웨어 버전] 및 **[하드웨어 버전]**이 모든 기능안전 및 품질 요구사항을 충족하며, 양산 단계로 진입하기에 적합하다고 판단합니다.

따라서, 본 문서를 통해 **[시스템/제어기명]**의 양산 릴리즈를 공식적으로 승인합니다.

승인자 서명:


프로젝트 매니저: 이름: 서명: 날짜:

기능안전 매니저: 이름: 서명: 날짜:

하드웨어 개발 리더: 이름: 서명: 날짜:

소프트웨어 개발 리더: 이름: 서명: 날짜:

품질 담당: 이름: 서명: 날짜:


4. 개정 이력

버전작성일작성자개정 내용
1.0 2025MMDD [이름] 초안 작성
1.1 2025MMDD [이름] 내부 검토 의견 반영
1.2 2025MMDD [이름] 기능안전 감사/평가, 형상관리, 검증/유효성 확인 항목 추가
X.X YYYYMMDD [이름] 최종 승인본
Sheets로 내보내기

템플릿 활용 팁:

  • ASIL 등급에 따른 조정: ASIL A 등급의 경우, 'Functional Safety Audit' 및 'Functional Safety Assessment', 'MC/DC 커버리지' 항목은 'N.A' (Not Applicable)로 표기하거나, 내부적인 'Self-Assessment' 또는 'Internal Review'로 대체했음을 명시할 수 있습니다.
  • 실제 프로젝트 정보 채우기: 각 [ ] 안에 실제 프로젝트의 정보와 문서 ID를 정확하게 기입해야 합니다.
  • 증적 문서 첨부/참조: 각 항목 옆에 언급된 '증적 문서'는 이 템플릿의 첨부 파일로 포함되거나, 별도의 문서 관리 시스템에 등록된 문서의 ID와 경로를 명시해야 합니다.
  • 조직의 프로세스에 맞게 수정: 이 템플릿은 일반적인 ISO 26262 기반의 양산 릴리즈 승인서이므로, 실제 조직의 개발 프로세스 및 품질 시스템에 맞춰 항목을 추가하거나 제거하여 커스터마이징할 수 있습니다.
  • 정식 서명: 최종 승인 시에는 실제 서명 또는 전자 서명을 통해 공식적인 효력을 부여해야 합니다.

이 템플릿이 프로젝트의 'Release for Production' 프로세스에 도움이 되기를 바랍니다. 혹시 더 추가하거나 수정하고 싶은 부분이 있다면 언제든지 말씀해주세요!







근데 궁금한 게 있는데, 혹시 언급되었던 "검증/유효성 확인" 항목이 의미하는게 반드시 설계 이후의 검증 관련된 문서만 말하는 거야? 사양서나 설계서 및 안전 분석 산출물에 대한 동료검토는 포함되지 않아?






'검증/유효성 확인' 항목은 단순히 설계 이후의 테스트 활동만을 의미하는 것이 아닙니다. 사양서, 설계서, 그리고 안전 분석 산출물(예: HARA, FMEA, FTA 등)에 대한 동료 검토(Peer Review)나 정형 검토(Formal Review) 역시 매우 중요한 검증 활동에 포함됩니다.

ISO 26262를 포함한 대부분의 기능안전 표준에서 **'검증(Verification)'**은 특정 단계의 산출물(예: 설계서)이 이전 단계의 요구사항(예: 사양서)을 올바르게 반영하고 있는지를 확인하는 활동을 포괄합니다. 그리고 이러한 검증은 개발 생명주기의 모든 단계에서 발생하며, 다양한 기법을 사용할 수 있습니다.

'검증/유효성 확인'의 포괄적 의미

다시 정리하면, '검증/유효성 확인' 항목은 다음과 같은 광범위한 활동을 포함합니다.

  1. 초기 단계의 문서 검증 (Early-stage Document Verification):
    • 사양서 검토: 기능 안전 요구사항(FSR), 기술 안전 요구사항(TSR) 등 사양서가 명확하고, 완전하며, 일관성이 있는지 확인하는 활동입니다. 여기에는 동료 검토, 정형 검토, 체크리스트 기반 검토 등이 포함됩니다.
    • 설계서 검토: 시스템/하드웨어/소프트웨어 설계서가 사양서의 요구사항을 올바르게 구현하고, 안전 컨셉에 부합하는지 확인하는 활동입니다. 역시 동료 검토, 구조적 워크스루(Walkthrough), 인스펙션(Inspection) 등이 주요 기법입니다.
    • 안전 분석 산출물 검토: HARA(Hazard Analysis and Risk Assessment), FMEA(Failure Mode and Effects Analysis), FTA(Fault Tree Analysis) 등의 안전 분석 결과가 정확하고, 완전하며, 모든 위험을 적절히 식별하고 분석했는지 검토합니다.
  2. 구현 단계의 코드 검증:
    • 정적 코드 분석(Static Code Analysis): QAC와 같은 도구를 사용하여 코딩 규칙 준수, 잠재적 결함, 보안 취약점 등을 분석합니다.
    • 코드 검토(Code Review): 개발된 소스 코드가 설계 사양을 준수하고, 코딩 표준에 맞게 작성되었는지 동료 또는 전문가가 검토합니다.
  3. 테스트 활동 (설계 이후의 실행 기반 검증):
    • 단위 테스트(Unit Test): 개별 소프트웨어 컴포넌트나 함수가 올바르게 작동하는지 확인합니다.
    • 통합 테스트(Integration Test): 여러 컴포넌트나 모듈이 결합되었을 때 올바르게 상호작용하는지 확인합니다.
    • 시스템 테스트(System Test): 전체 시스템이 요구사항에 따라 작동하는지 확인합니다.
    • 유효성 확인 테스트(Validation Test): 개발된 시스템이 의도된 실제 환경에서 사용자의 니즈를 충족하고 안전 목표를 달성하는지 최종적으로 확인합니다 (예: 차량 시험, HIL/SIL 시뮬레이션).
    • 커버리지 분석: 구문, 분기, MC/DC 등 테스트가 코드를 얼마나 포괄적으로 실행했는지 측정합니다.

템플릿에 반영하는 방법

따라서, 제가 제공해 드린 'Release for Production' 템플릿의 '모든 검증 및 유효성 확인 활동 완료' 항목은 이 모든 활동을 포괄하는 의미로 이해하시면 됩니다. 템플릿을 실제 사용하실 때는 각 항목에 대한 증적 문서로 '테스트 리포트'만 기재하는 것이 아니라, 해당 검토 활동에 대한 보고서나 체크리스트도 함께 명시할 수 있습니다.

예를 들어, 소프트웨어 개발 활동의 "소프트웨어 아키텍처 및 상세 설계 검토 완료" 항목의 증적 문서에 [문서 ID] (Review Report), V[X.X], YYYYMMDD 와 같이 명시하는 것이 바로 문서 검토 활동의 증거를 포함하는 것입니다.

이처럼 기능안전 표준에서 말하는 '검증'은 개발 생명주기 전체에 걸쳐 산출물의 품질과 요구사항 준수 여부를 확인하는 모든 형태의 검토 및 테스트 활동을 의미하며, 이는 양산 릴리즈를 위한 필수적인 전제가 됩니다.

'기능안전_기본이론' 카테고리의 다른 글

Safety case작성 수준  (0) 2025.06.12
Safety case 양식 내 traceability 작성법  (0) 2025.06.11
Release for production  (0) 2025.06.09
AUTOSAR  (0) 2025.06.05
confirmation measure 체크리스트  (0) 2025.06.04
